Tovább »A Mezőzombor–Sátoraljaújhely–országhatár vasútvonal korszerűsítése

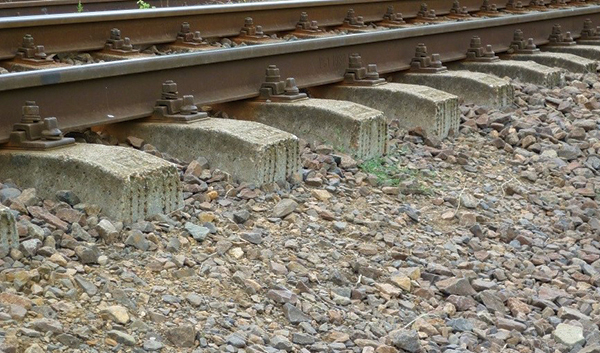

A vonal átépítése előtt az ágyazat igen rossz műszaki állapotban volt, számos helyen szennyezett, sáros volt, illetve szinte az egész vonalon megfigyelhető volt az ágyazat aprózódása és az ágyazathiány (5. ábra).
A leírt műszaki hiányosságok miatt az átépítés előtt az egész vonalon jellemzőek voltak a pályageometriai hibák.
A vonal korszerűsítésének előzményei
A 2012 előtti időszakra a pálya minden alkotóelemének állapota rohamosan romlott, már a rendszeres karbantartási munkákkal sem lehetett a bevezetett nagyszámú sebességkorlátozást felszámolni, hogy az elvárt szolgáltatási színvonalat biztosítani lehessen.
A pálya korszerűsítése mellett a vasútvonal villamosítása is indokolt volt, hiszen mindaddig, amíg az nem valósult meg, a vonal „dízelszigetként” működött. A vegyes vontatási üzem miatt a dízel-villamos vontatás határán kényszerű, úgynevezett trakciótörések jelentkeztek. Ebből a következő hátrányok adódtak:
- 15-30 perccel hosszabb menetidő;
- több vontatójármű-igény;
- nagyobb állomásiszemélyzet-költség;
- nagyobb állomási infrastruktúra-igénybevétel (kapacitáscsökkenés, állomási kitérők fokozottabb igénybevétele stb.);
- költségesebb vontatás (magasabb pályahasználati díj);
- többlet vontatójármű üres futás.
A villamos vontatási üzem bármely vonal esetében gazdaságosabb a dízelüzemhez képest. A villamos vontatás költséghatékonysága a hazai árviszonyok mellett jelenleg mintegy ötször nagyobb, mint a dízelvontatásé. A Mezőzombor–Sátoraljaújhely vasútvonal villamosítására vonatkozó, 2006-ban elvégzett elemzés szerint a beruházás becsült megtérülési ideje 8 év [5], ami infrastrukturális beruházásnál rendkívül jó érték.
Az átépítés előtt a menetidő Sátoraljaújhely és Budapest között több mint négy óra volt. Ez a villamosításnak és a 100 km/h-ra emelt sebességnek, valamint a jó pályaállapotnak köszönhetően (a menetrendi struktúra átalakítása után) akár három órára is csökkenthető.
Az elérhető menetidő-megtakarítás rendkívül fontos a szolgáltatási színvonal emelése szempontjából. Versenyképessé teszi a vasúti közlekedést a térségből Budapestre ingázók, illetve a térség látványosságai (Sárospataki vár, Sátoraljaújhelyi kalandpark, virágzó borkultúra) okán érkező turisták számára a közúti közlekedéssel szemben.
A térségi összefogásnak és a MÁV Zrt. Pályavasúti Területi Igazgatóság Miskolc előkészítő munkájának eredményeként megtörtént a fejlesztés első lépése; a MÁVTI Kft. 2009-re elkészítette a vonal korszerűsítésére vonatkozó engedélyezési terveket.

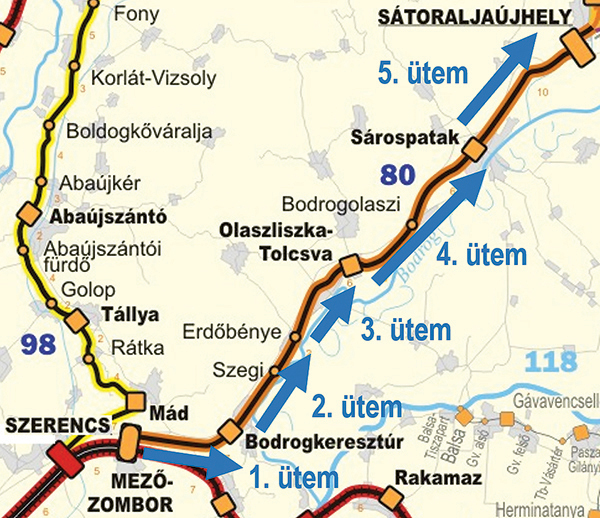

A MÁV Zrt. Vezérigazgatóságának döntésére, a MÁVTI Kft. tervei alapján, 2012-ben megkezdődött a vonal első állomásközének átépítése. A kivitelezés 5 ütemben valósult meg (6. ábra):
1. ütem: Mezőzombor–Bodrogkeresztúr, 2012
2. ütem: Bodrogkeresztúr–Erdőbénye mh., 2014
3. ütem: Erdőbénye mh.–Olaszliszka-Tolcsva, 2015
4. ütem: Olaszliszka-Tolcsva–Sárospatak, 2016
5. ütem: Sárospatak–Sátoraljaújhely állomásköz átépítése, a vonal állomásainak részleges átépítése, a vonal villamosítása, biztosítóberendezési és távközlési fejlesztések, 2017–19.
Az első négy ütemet a MÁV FKG Kft. végezte el. A forrást a MÁV Zrt. biztosította az úgynevezett outsourcing felújítási keretből erre a munkára elkülönített összegekből.
Az ötödik ütem két szakaszban valósult meg. Sárospatak állomástól a 397+00 szelvényig a nyílt vonal átépítését itt is a MÁV FKG Kft. végezte, azonban a 397+00–443+00 szelvények közötti nyíltvonali szakasz és az állomási vágányok átépítésére, valamint a villamosításra és biztosítóberendezési fejlesztésekre vonatkozóan a Nemzeti Infrastruktúra Fejlesztő Zrt. nyílt közbeszerzési pályázatot írt ki. A pályázat nyertes ajánlattevője az M-S Konzorcium lett, mellyel a NIF Zrt. 2017. június 2-án szerződést kötött. A Konzorcium vezetője a Vasútépítők Kft., konzorciumi tagja a Vasútvill Kft. volt. A Konzorcium a tervezési feladatok elvégzésével a Speciálterv Kft.-t bízta meg.
Irodalomjegyzék
- [1] Dikházi Tibor: A Szerencs–Sátoraljaújhely vasútvonal. In: Vasúti hidak a Miskolci Igazgatóság területén. Felelős kiadó: Vasúti Hidak Alapítvány, Miskolc, 2015.
- [2] Bánkuti Gyula: Mezőzombor–Sátoraljaújhely vasútvonal pályafelújítása. Előadás. Sárospatak, 2018. május 17.
- [3] Talajmechanikai jelentés: 80. sz. Mezőzombor–Sátoraljaújhely 324+00–330+00 és 342+00–348+00 sz. közötti pályaszakasz. Belső anyag. MÁV Zrt.
- [4] Bánkuti Gyula, Dobos Attila, Karácsony Tamás: Árvíz és esőzés a Miskolci Területi Központ vonalhálózatán. Sínek Világa, 2010/4.
- [5] Csoma András: Mezőzombor–Sátoraljaújhely vasútvonal villamosítása. Előadás. Sátoraljaújhely, 2006. december 6.
- [6] Balogh Péter: Mezőzombor–Sátoraljaújhely–oh. vasútvonal korszerűsítése. Vasúti hidász szakmai nap, előadás. Budapest, 2017. november 14.
- [7] Kiviteli terv: Sárospatak (kiz.)–Sátoraljaújhely (kiz.) vonalszakasz felújítása 381+19,44 hm tervezett szelvényben (381+05 hm nyilvántartási szelvény) lévő 3,0 m ny. boltozott híd rehabilitációja, tervszám: 526/2018/3.2, tervező: MÁV Zrt. Beruházás lebonyolító igazgatóság, Műszaki tervezési főosztály, 2018.04.27.
- [8] Vörös József: 90 éves vasúti vasbeton híd bontása a Mezőzombor–Sátoraljaújhely vasúti vonalszakaszon. Sínek Világa, 2018/3.
- [9] Kiviteli terv: Olaszliszka-Tolcsva–Sárospatak vonal felújítása, tervszám: 265/2014/1, tervező: MÁV Zrt. Fejlesztési és beruházási főigazgatóság, Műszaki tervezés, 2015.08.15.
- [10] Kiviteli terv: Sárospatak–Sátoraljaújhely (397+00–443+00), generáltervszám: 4500011611, generáltervező: Speciálterv Kft., 2018. augusztus.
- [11] Kallus Tihamér: Mezőzombor–Sátoraljaújhely vasútvonal korszerűsítése. Forgalom, 2018/4.
